BYGGINFORMATION. Akademiliv ger här information om byggprojekt på Medicinareberget. Informationen gäller för perioden vecka 41 – 44 (11 oktober – 5 november).
- Den löpande bygginformationen distribueras vanligtvis med särskilda utskick och i Akademiliv var fjärde vecka. Höstens nyhetsbrev skickas ut 8 november och 6 december.
- Det finns också en powerpointpresentation som sammafattar projekten och uppdateras några gånger per år. Den är avsedd att användas i möten med medarbetare och nås via en sida på Medarbetarportalen. Den senaste versionen hittar du här.
- Om du har frågor om byggaktiviteterna får du gärna mejla till medicinareberget@gu.se.
- I texten kan det finnas referenser till gatuadresser. En uppdaterad karta finns tillgänglig som PDF-fil på Campusservice Medicinarebergets sida på Medarbetarportalen via länk här.
Sahlgrenska Life: Ny prognos för lokalkostnader är framtagen
Arbetet med programöversynen för Sahlgrenska Life avseende hus 2 och 3 är avslutat. Många medarbetare vid Sahlgrenska akademin har medverkat och det finns nu en tydligare bild av hur stora ytor Göteborgs universitet planerar att hyra, vilka befintliga lokaler som lämnas och vilka verksamheter som flyttar in i Sahlgrenska Life.
Universitetet och fastighetsägaren är nu överens om att ta projektet in i nästa fas. Parallellt så fortsätter motsvarande planering inom Västra Götalandsregionen för hus 1.
- Läs mer på Akademiliv om programöversynen och lokalkostnadsprognosen för hus 2 och 3.
- Läs mer om detaljplaneprocessen för projektet på Göteborgs stads webbplats.
Campusutveckling – Nytänkande vid uppfräschning av studieplatser uppskattas av studenterna
I korridoren bakom Café Anatomen har ett par av de små grupprummen fått nya ytskikt, möbler och textilier. Med de nya borden som går att dra isär och stolar på hjul går det att variera möbleringen efter behov.
Det finns också ett par sittnischer med skrivplatta och uttag för att kunna ladda en mobilteltefon i korridoren. Ytor som annars inte hade använts till någon annat. I stället kan studenterna nu slå sig ner där för en stunds fokuserat arbete på egen hand.
Renoveringen har pågått under distansläget och rummen har stått klara en tid. Med fler studenter på plats efter återgången till campusundervisning har inletts blir grupprummen ett välkommet tillskott och studenterna har redan hittat dit!
Natrium – nytt hus för Naturvetenskapliga fakulteten
I MEDICINARELÄNGAN
På Medicinarelängans tak pågår takbyte in i november. 3 av 5 etapper är klara. Anslutningen mot Natrium kvarstår.
Utvändigt kommer ställningar att resas kring entrén på Medicinarelängan 7B. Arbeten med stommen och takläggning kring huvudentrén kommer att pågå under större delen av perioden.
Invändigt i Längan pågår det hela tiden olika arbeten, bland annat för att förbereda för restaurangen.
PÅ BYGGPLATSEN

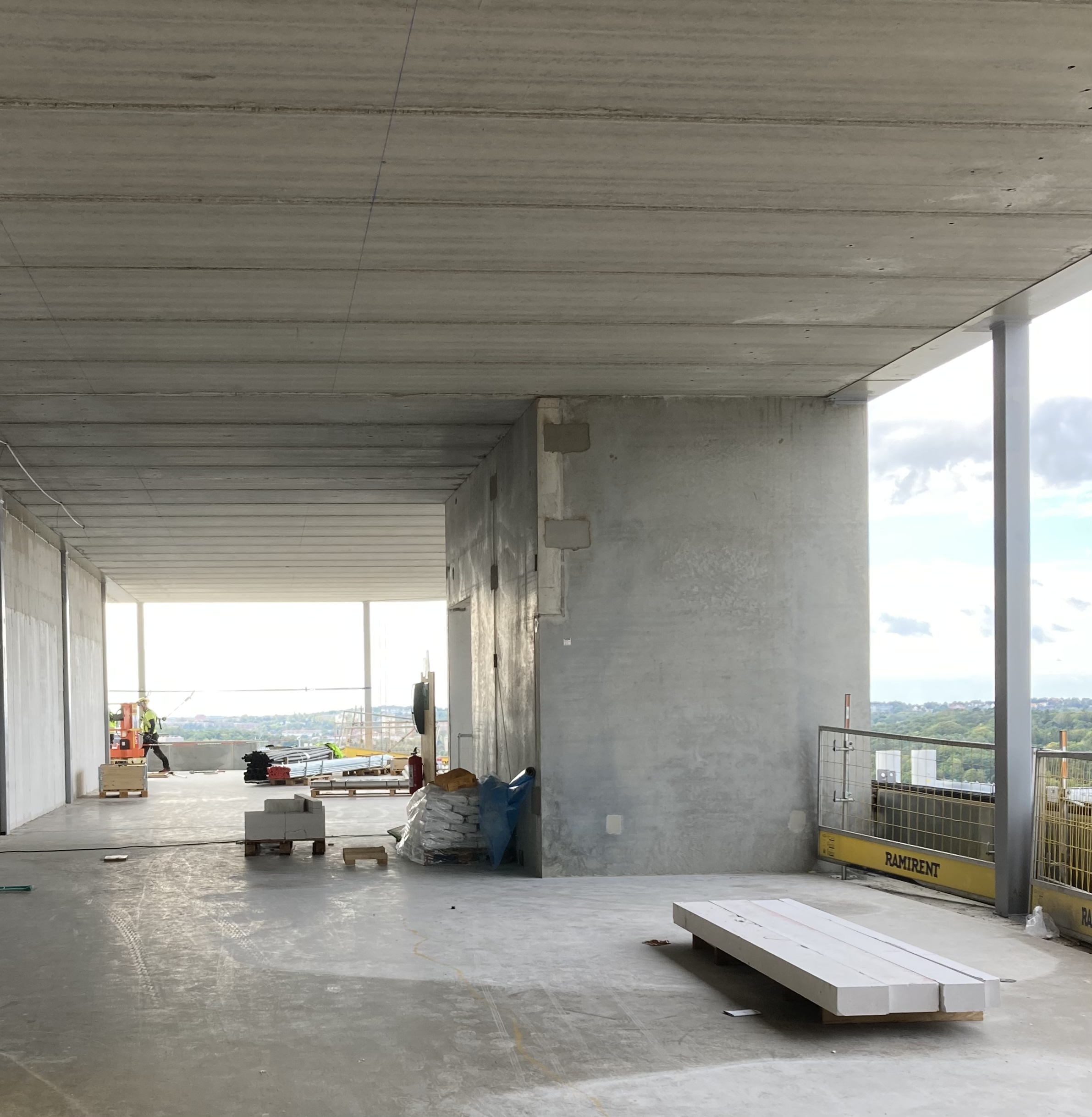

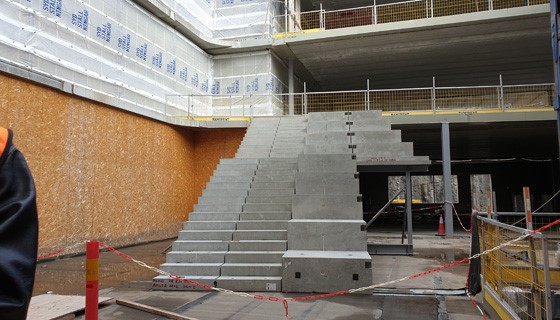

Montaget av stommar går enligt plan och hus 2 mot Nya Forsken beräknas bli klart innan jul. Fasadmontaget på hus 1 är klart och för hus 2 startar det i december.
Den 1 november kommer att bli en viktig milstolpe när isolering och tätskiktet på taket i hus 1 blir klart.
Glaspartierna är monterade på länkbyggnaden mellan Natrium och Längan och inom närmaste perioden kommer plåtslagaren att beklä byggnadsdelen med plåt.
FLER ARBETSBODAR VID KONFERENSCENTRUM WALLENBERG
Skanska lägger till två arbetsbodar som ställs på varandra och ökar då ytan på sitt projektkontor med 8×2,5 meter.
Framkomligheten till garaget kommer att regleras med trafikvakter under några timmar under den dag som bodarna levereras. Preliminär dag för leverans är fredag 15 oktober.
AV: HELEN EASTERLING
