BYGGINFORMATION. Akademiliv ger här information om nybyggnationen av Naturvetenskapliga fakultetens hus Natrium, samt ombyggnation i Medicinarelängan.
Den löpande informationen om byggnationer på Medicinareberget börjar nu distribueras med särskilda utskick och i Akademiliv var fjärde vecka, istället för som hittills varannan vecka. För resten av året kommer informationen enligt tidplanen måndag 21 september, måndag 19 oktober, måndag 16 november samt måndag 14 december.
Utifrån spridningen av covid-19 är det just nu ingen påverkan på framdriften av projekten, men Göteborgs universitet och Akademiska Hus följer utvecklingen noga och gör anpassningar vid behov. Om du har frågor om byggaktiviteterna får du gärna mejla till medicinareberget@gu.se.
I texten kan det finnas referenser till gatuadresser. En uppdaterad karta finns tillgänglig som PDF-fil på Campusservice Medicinarebergets sida på Medarbetarportalen via länk här.

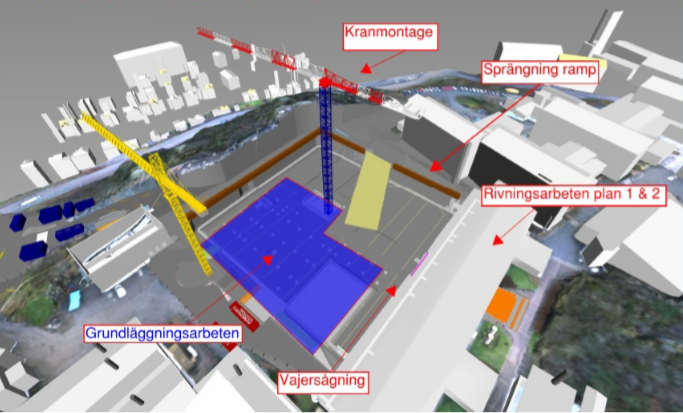

VECKA 37, 7–11 september.
Veckan inleds med gjutning av bottenplatta för de lägst placerade rummen. Gjutningsteamet kommer även starta arbetet med en kulvert som ska gjutas fram mot Natriumbyggandens blivande källare.
Sprängarna kommer borra och spränga i den södra delen av schakten. Sprängsalvorna blir mindre nu och det blir därav något lägre takt på utlastningen av bergmaterialet, som denna vecka kommer ske genom grind 1, vid EBM.
Den mest synliga aktiviteten för veckan är kranmontaget som börjar klättra på höjden mot slutet av veckan. Det är en tornkran som är anpassad för grundläggningsarbetet och just denna kran står fram till årsskiftet då den byts ut mot en kraftigare kran som ska resa stommen för Natrium under 2021.

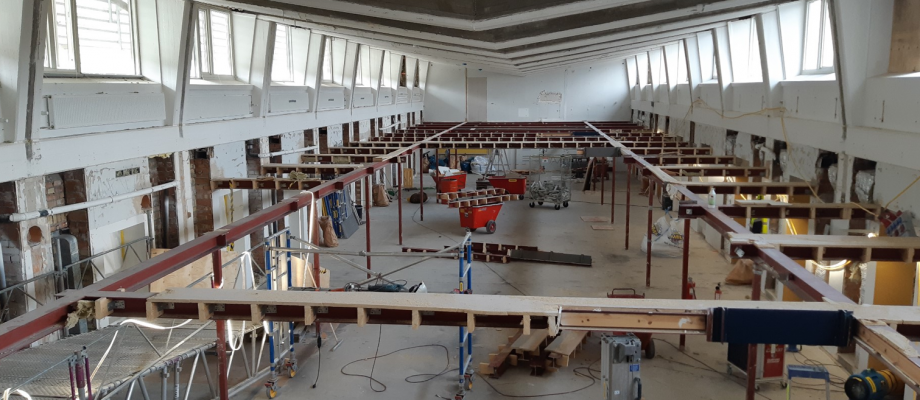

I Medicinarelängan på plan 2 jobbar nu smeder parallellt med rivare. Emellanåt kommer det bullra en del från rivningsområdet men projektledningen håller en nära dialog med verksamheten för att anpassa momenten i syfte att minimera störningarna. Nere på plan 1 pågår lättare rivning av väggar.
Nedanför berget, på Medicinaregatan, spärras ett område av för ett kommande bergschaktarbete för anslutning av vatten och avlopp.
Sprängningen sker som vanligt på tisdag och torsdag kl 12.30 med reservtid kl 15.00.
VECKA 38, 14–18 september.
Bergsvolymen allra närmast Medicinarelängan lossas med hjälp av vajersågning. Sprängning av en blivande ramp ner till Natriums källare i södra delen kommer också att påbörjas.
Grundläggning fortlöper med bla armering och gjutningar av både bottenplattor och väggar.
Nedanför berget pågår ett mindre arbete med borrning och sprängning. Tydlig skyltning och avspärrning finns på plats för att störa trafiken så lite som möjligt.
I Medicinarelängan fortsätter rivningsarbetet både på plan 1 och 2.
Sprängningen sker som vanligt på tisdag och torsdag kl 12.30 med reservtid kl 15.00.
VECKA 39, 21–25 september.
Vajersågning och sprängning för ramp nära Nya Forskens fasad fortlöper i södra delen av området parallellt med fokus på grundläggningsarbete i de norra delarna.
Sprängningen sker som vanligt på tisdag och torsdag kl 12.30 med reservtid kl 15.00.
I Medarbetarportalen hittar du mer information om byggprojekt på Medicinareberget: https://medarbetarportalen.gu.se/sahlgrenskaakademin/byggprojektmedicinareberget/
