BYGGINFORMATION. Akademiliv ger här information om nybyggnationen av Naturvetenskapliga fakultetens hus Natrium, samt ombyggnation i Medicinarelängan. Utifrån spridningen av covid-19 är det just nu ingen påverkan på framdriften av projekten, men Göteborgs universitet och Akademiska Hus följer utvecklingen noga och gör anpassningar vid behov. Om du har frågor om byggaktiviteterna får du gärna mejla till medicinareberget@gu.se.
I texten kan det finnas referenser till gatuadresser. En uppdaterad karta finns tillgänglig som PDF-fil på Campusservice Medicinarebergets sida på Medarbetarportalen via länk här.
VECKA 25, 15 – 19 juni.

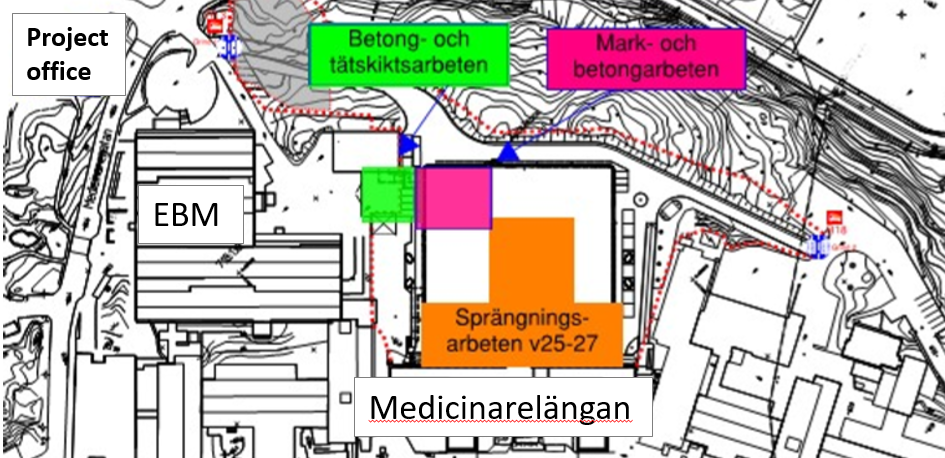

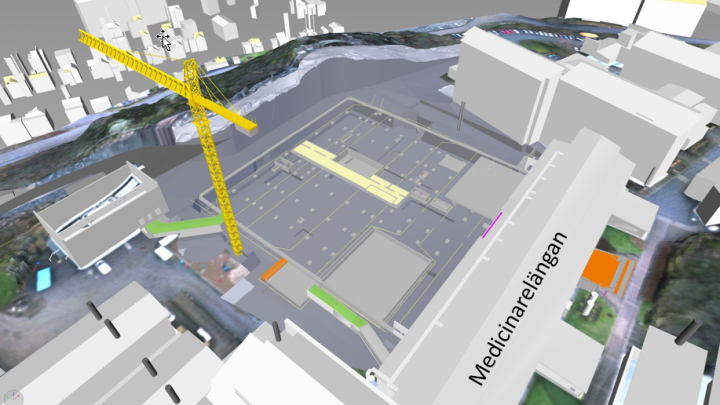

Natrium
Denna vecka fokuseras arbetet med sprängning till mitten av området där det ska göras plats för ett nedsänkt rum samt ett kranfundament. Markarbetena har nu kommit till det norra hörnet på Natrium. Det är många olika typer av rör som ska läggas ner under bottenplattan, såsom avlopp, dränering och slang för elkablar. Ett arbete som involverar fler entreprenörer.
Gjutarna fortsätter kulvertarbetet med en sista väggjutning på onsdagen.
Inne i Medicinarelängan fortsätter tömning av lokalerna nere på plan 1000. På plan 2000 pågår fortsatt rivningsarbeten och på plan 3000 är det fokus på att koppla bort befintlig el. På samtliga plan pågår omkoppling av larmet.
Elentreprenören monterar konsoler och elstegar längs med fasaden på Farmakologens höghusdel samt en del av Nya Forsken, för omläggning av ett antal kablar under byggtiden. Borrning för infästning i tegelväggen kan upplevas som störande för närmast belägna verksamheter. Särskilda borrtider samordnas med fastighetsägarens driftsorganisation samt berörd verksamhet.
Sprängningen sker som vanligt på tisdag och torsdag kl 12.30 med reservtid kl 15.00.
VECKA 26, 22 – 26 juni.
Natrium
I Medicinarelängan fortsätter rivningen på plan 2000 av innerväggar och innertak samt installationer. På plan 3000 rivs nu både el, ventilation och VVS installationer.
Ute i på byggplatsen för Natrium görs arbete som syftar till att göra kulverten tät. Gjutarna kommer att fortsätta med gjutning av kulverten samt förberedelser av plintar under bottenplattan i det norra hörnet.
Elektrikern fortsätter med arbetet på fasaden vid Nya Forsken denna vecka.
Sprängningen denna vecka kommer att ske tisdag och torsdag kl 12.30 med reservtid kl 15.00.
VECKA 27, 29 juni – 3 juli.
Natrium
Betong och markarbeten fortsatt i det norra hörnet av området och parallellt sker utlastning av berg samt arbete med borrning och sprängning längs med Medicinarelängan och i mitten av gropen.
I Medicinarelängan påbörjas nu rivning nere på plan 1000 samtidigt som plan 2000-3000 fortsätter likt tidigare.
Sprängning sker både tisdag och torsdag kl 12.30 i bergsvolymen närmst längan. Reservtid i vanlig ordning kl 15.00.
VARNINGSSIGNALER VID SPRÄNGNING. Före och under sprängning kommer omårdet att vara avspärrat av sprängvakter och en varningssignal hörs. Informationsskyltar med kontaktinformation kommer att sättas upp i berörda områden.
I Medarbetarportalen hittar du mer information om byggprojekt på Medicinareberget: https://medarbetarportalen.gu.se/sahlgrenskaakademin/byggprojektmedicinareberget/
