BYGGINFORMATION. Akademiliv ger här en översikt över de byggarktiviteter som de närmsta veckorna kan påverka dig på olika platser på Medicinareberget, inte bara där sprängning sker. Utifrån spridningen av covid-19 är det just nu ingen påverkan på framdriften av projekten, men Göteborgs universitet och Akademiska Hus följer utvecklingen noga och gör anpassningar vid behov. Om du har frågor om byggaktiviteterna får du gärna mejla till medicinareberget@gu.se.
I texten finns referenser till gatuadresser. En uppdaterad karta finns tillgänglig som PDF-fil på Campusservice Medicinarebergets sida på Medarbetarportalen via länk här.
VECKA 21, 18 – 22 maj.
Lundberglaboratoriet – ombyggnation på andra våningen
Renoveringen av halva våningsplanet på andra våningen är klar när det kommer till byggaktiviteterna. Det återstår dock montering av inredning och installationer, aktiviteter som inte bedöms orsaka några omfattande störningar. Rapporteringen om projektet avslutas härmed.
Natrium

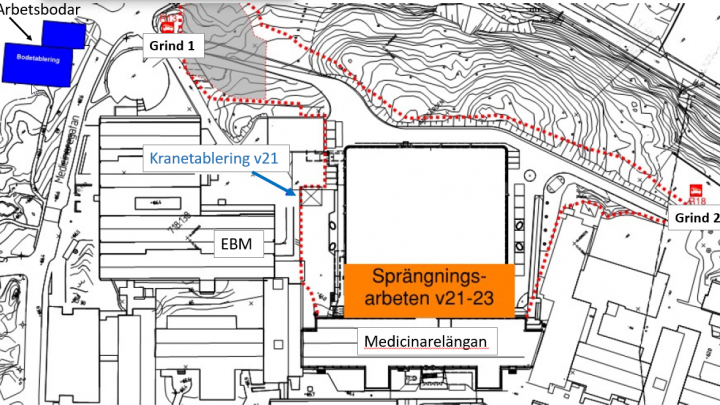

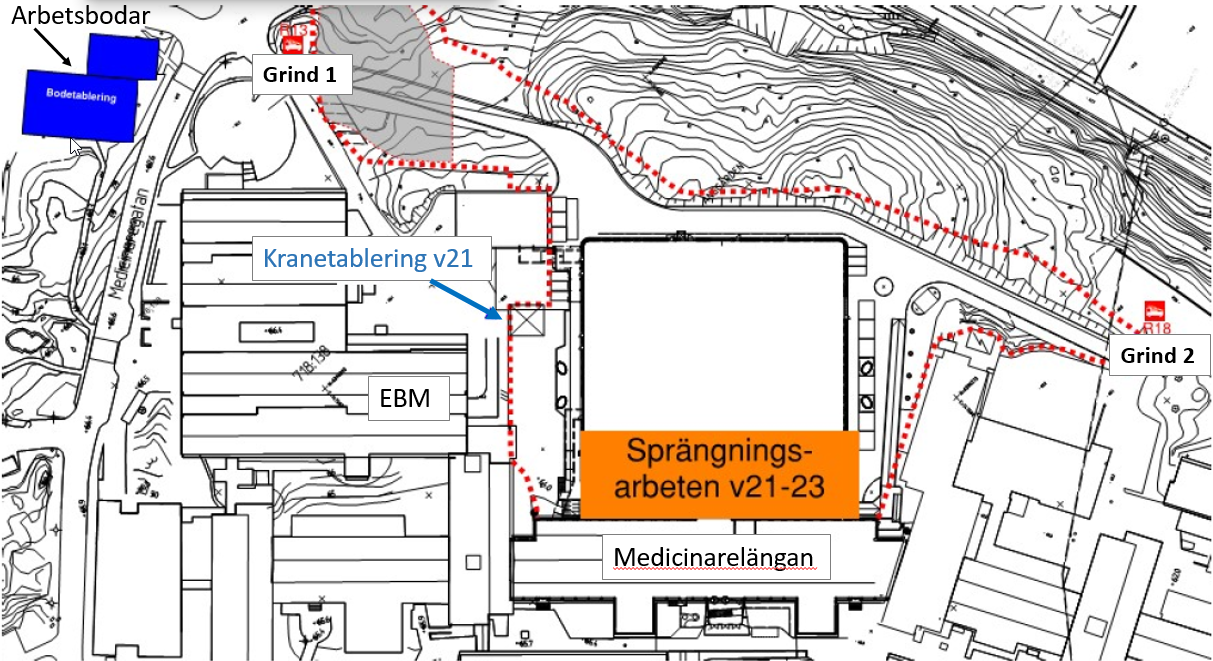

Det är nu dags att sätta upp den första kranen för grundläggningsarbetena för Natriumhuset. Kranen ställs upp utanför EBM’s mediecentral och får en räckvidd på 45 meter. Nästa kran kommer först efter semestern och placeras i mitten av området. Båda dessa kranar körs med fjärrkontroll vilket innebär att kranföraren går nere på marken och styr sina lyft.
I det nya platskontoret/arbetsbodarna pågår inredningsarbeten invändigt och en del arbeten med trappor och räcken utvändigt.
Inne i Medicinarelängan pågår rivningsarbeten på plan 2 och 3. Det är till exempel undertak, gipsväggar och glaspartier som forslas bort. Väggen som byggdes i korridoren på markplanet kommer stå kvar under större delen av ombyggnadsprojektet, bland annat för att minska störningar vid rivningsarbetena i form av buller och damm.
Innanför norra grinden pågår förberedelser inför starten av grundläggningen, däribland tillverkning av formar för betongarbeten samt uppställning av nya containers.
På grund av helgdagen på torsdag blir det bara en sprängning denna vecka, den sker i bergsvolymen närmast Medicinarelängan på tisdagen klockan 12.30, med reservtid klockan 15.
VECKA 22, 25 – 29 maj.
Natrium
Under veckan packar flertalet medarbetare i projektet sina flyttlådor och på fredagen går flyttlasset till det nya platskontoret bredvid Arbets- och miljömedicin.
Båda veckans sprängningar sker i bergsvolymen närmst Medicinarelängan. Projektet säkerställer precis som vanligt vid dessa sprängningar att ingen befinner sig i utrymmena på plan 1 i längan närmast sprängplatsen. Tiderna är som vanligt klockan 12.30 på tisdag och torsdag med reservtid klockan 15.00.
I Medicinarelängan fortsätter rivningsarbeten på plan 2 och 3. Materialet lastas ut i containers som står utanför entrén på Medicinaregatan 7b.
VECKA 23, 1 – 5 juni.
Natrium
Betongarbetena med den nya kulvertsträckningen från EBM’s mediecentral till Natriumhuset är nu igång. Rivningsarbetet fortsätter på plan 2 och 3 i Medicinarelängan.
På byggplatsen sprängs både tisdag och torsdag klockan 12.30 i bergsvolymen närmast längan, reservtid i vanlig ordning klockan 15.00.
VARNINGSSIGNALER VID SPRÄNGNING. Före och under sprängning kommer omårdet att vara avspärrat av sprängvakter och en varningssignal hörs. Informationsskyltar med kontaktinformation kommer att sättas upp i berörda områden.
I Medarbetarportalen hittar du mer information om byggprojekt på Medicinareberget: https://medarbetarportalen.gu.se/sahlgrenskaakademin/byggprojektmedicinareberget/
