BYGGINFORMATION. Akademiliv ger här en översikt över de byggarktiviteter som de närmsta veckorna kan påverka dig på olika platser på Medicinareberget, inte bara där sprängning sker. Vecka 6 är dags för en officiell invigning av byggprojektet för den Naturvetenskapliga fakulteten. Om du har frågor om byggaktiviteterna får du gärna mejla till medicinareberget@gu.se.
VECKA 5, 27– 31 januari.
Medicinaregatan 14 – ersättningslokal för delar av institutionen för biomedicin
På grund av nybyggnationen för Naturvetenskapliga fakulteten inleds arbete med att ställa iordning ersättningslokaler för delar av institutionen för biomedicins medarbetare. Det som tidigare varit Akademiska Hus driftkontor byggs därför om under våren 2020.
Här kan du se en karta över ombyggnation Medicinaregatan 14: https://gubox.box.com/s/k17wqpzfl66uljgc58c4hxqm36s78nr0
Medicinarelängan nedre plan – ersättningslokaler för CCI
På nedre plan i Medicinarelängan pågår ombyggnation för att förbereda för anslutningen av det nya huset för naturvetenskapliga fakulteten och för att ställa iordning ersättningslokaler för Center for Cellular Imaging, CCI, som flyttar från Medicinaregatan 7A, plan 1000, till Medicinaregatan 5, plan 1000. Pågående arbete kan medföra ökat buller i form av stomljud.
Ombyggnationen beräknas pågå en bit in i februari månad 2020.
Tider i vecka 5 som kan innebära utökat buller (stomljud) är:
- 27/1 mån 07:00-10:00
- 28/1 tis 07:00-09:00
- 29/1 ons 07:00-08:00, 12:00-13:00
- 30/1 tors 07:00-08:00
- 31/1 fre 07:00-08:00
Här kan du se en karta över ombyggnation CCI: https://gubox.box.com/s/6s3uohqnpk0jtzum6fjorn45b338hawl
Paviljonger vid Lundberglaboratoriet
Det mesta är klart och förbindelsegången mellan paviljongerna och huset är på plats. Vissa kompletterande arbeten återstår dock. Ett exempel på det är dörrautomatiken.
Företaget som levererar labbinredning till paviljongerna kommer att vara på plats och börjar förbereda för leveranserna.
Lundberglaboratoriet
Arbetet med ventilationsenheterna på taket är färdigt.
På plan 3-4 i huset sker kompletteringar av installationer. Sedan påbörjas förberedelser inför leveranserna av labbinredning. Utrustningen kommer att tas in i huset antingen via lastbryggan eller i hissarna. Om det blir via hissarna så kan det skapa trängsel för de som behöver åka hiss, under de tider som leveranserna sker.
Längre fram kommer ombyggnation på plan 2 att starta, men det finns just nu ingen tidplan för det.
Nytt hus för naturvetenskap

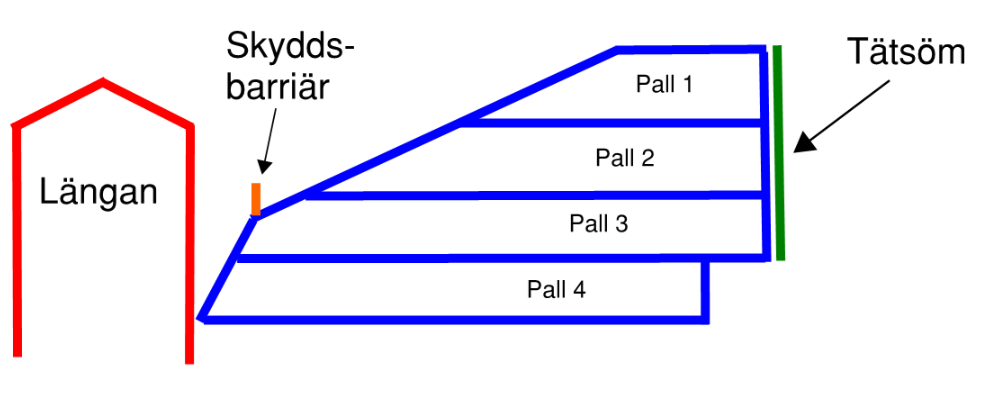

Borrning och sprängning för källaren, pallnivå 4 fortsätter. I vecka 5 kommer en ytterligare grävmaskinist att ansluta för att arbeta med utlastning av vägen bakom EBM´s mediecentral. Det innebär transporter in och ut genom båda grindarna. I korsningen mellan EBM och Wallenbergs Konferenscentrum kommer det under denna period att finnas en trafikvakt som hjälper till att dirigera trafiken då lastbilarna måste backa in på byggarbetsplatsen.
Vänligen respektera den avstängda trottoaren i backen upp mot Sahlgrenska akademins huvudentré och Academicum. Använd alltid trottoaren på andra sidan och gå inte ute i bilkörfältet.

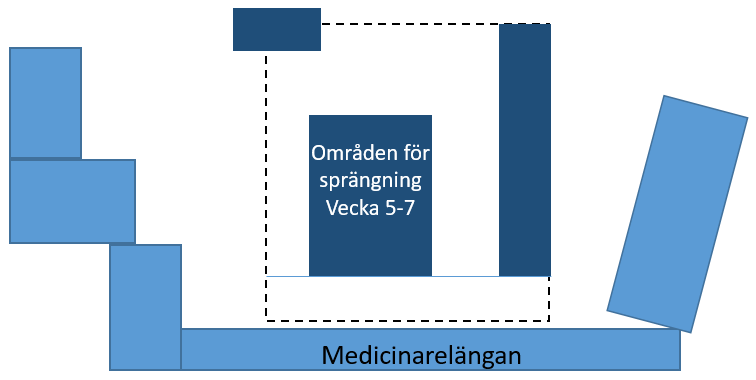

Veckans sprängningar sker tisdag och torsdag kl 12.30 med reservtid kl 15.00 samma dagar.
VECKA 6, 3 – 7 februari.
Medicinaregatan 14 – ersättningslokal för delar av Biomedicin
På grund av nybyggnationen för Naturvetenskapliga fakulteten pågår arbete med att ställa iordning ersättningslokaler för vissa av Biomedicins medarbetare. Det som tidigare varit Akademiska Hus driftkontor byggs därför om under vintern/våren 2020.
Markarbete pågår mellan 7 januari – 4 februari. Då kommer parkeringen att vara avstängd enligt grön markering. Markarbete kan under dagtid medföra ökat buller.
5-6 februari flyttas en paviljong från Humanisten till Hus 14 för att tillföra mer yta till arbetsplatserna, enligt rosa markering. Då kommer alla parkeringsplatser på Medicinaregatan 14 att stängas av.
Här kan du se en karta över ombyggnation Medicinaregatan 14: https://gubox.box.com/s/k17wqpzfl66uljgc58c4hxqm36s78nr0
Medicinarelängan nedre plan – ersättningslokaler för CCI
På nedre plan i Medicinarelängan pågår ombyggnation för att förbereda för anslutningen av det nya huset för naturvetenskapliga fakulteten och för att ställa iordning ersättningslokaler för Center for Cellular Imaging, CCI, som flyttar från Medicinaregatan 7A, plan 1000, till Medicinaregatan 5, plan 1000. Pågående arbete kan medföra ökat buller i form av stomljud.
Ombyggnationen beräknas pågå en bit in i februari månad 2020.
Ombyggnationen innebär ljudstörningar. Tider i vecka 6 som kan innebära utökat buller (stomljud) är:
- 3/2 mån 07:00-08:00
- 4/2 tis 07:00-08:00
- 5/2 ons 07:00-08:00, 12:00-13:00
- 6/2 tors 07:00-08:00
- 7/2 fre 07:00-09:00, 12:00-13:00
Här kan du se en karta över ombyggnation CCI: https://gubox.box.com/s/6s3uohqnpk0jtzum6fjorn45b338hawl
Paviljonger vid Lundberglaboratoriet
Det mesta är klart och förbindelsegången mellan paviljongerna och huset är på plats. Vissa kompletterande arbeten återstår dock. Ett exempel på det är dörrautomatiken.
Företaget som levererar labbinredning till paviljongerna kommer att vara på plats och börjar förbereda för leveranserna.
Lundbergslaboratoriet
Arbetet med ventilationsenheterna på taket är färdigt.
På plan 3-4 i huset sker kompletteringar av installationer. Sedan påbörjas förberedelser inför leveranserna av labbinredning. Utrustningen kommer att tas in i huset antingen via lastbryggan eller i hissarna. Om det blir via hissarna så kan det skapa trängsel för de som behöver åka hiss, under de tider som leveranserna sker.
Längre fram kommer ombyggnation på plan 2 att starta, men det finns just nu ingen tidplan för det.
Nytt hus för naturvetenskap
Så har det blivit dags för en officiell invigning av byggprojektet för den Naturvetenskapliga fakulteten.
Detta går av stapeln i samband med torsdagens sprängning, 6 februari, då inbjudna har en unik möjlighet att få se en sprängning på nära håll samt att delta vid den efterföljande ceremonin. Alla intresserade är välkomna att delta på byggplatsen och från kl 12.00 serveras dyck och lättare förtäring så länge det räcker. Först på plats gäller! Håll ögonen öppna i kalendern på Medarbetarportalen för mer information. För att genomföra detta krävs ett antal säkerhetsåtgärder utöver det vanliga, bl.a. i form av avspärrningar inne på arbetsområdet och det kommer att ske under förmiddagen på torsdagen.
Frånsett att det inte sker någon utlastning under torsdagen ser veckan ut som föregående, vilket innebär transporter in och ut genom båda grindarna.
Sprängning sker tisdag och torsdag kl 12.30 med reservtid kl 15.00.
VECKA 7, 10 – 14 februari.
Medicinaregatan 14 – ersättningslokal för delar av Biomedicin
På grund av nybyggnationen för Naturvetenskapliga fakulteten pågår arbete med att ställa iordning ersättningslokaler för vissa av Biomedicins medarbetare. Det som tidigare varit Akademiska Hus driftkontor byggs därför om under vintern/våren 2020.
Modulerna är på plats i vecka 7 och arbetet med installationer fortsätter på insidan. Halva parkeringen är avstängd arbetet igenom.
Här kan du se en karta över ombyggnation Medicinaregatan 14: https://gubox.box.com/s/k17wqpzfl66uljgc58c4hxqm36s78nr0
Medicinarelängan nedre plan – ersättningslokaler för CCI
På nedre plan i Medicinarelängan pågår ombyggnation för att förbereda för anslutningen av det nya huset för naturvetenskapliga fakulteten och för att ställa iordning ersättningslokaler för Center for Cellular Imaging, CCI som flyttar från Medicinaregatan 7A, plan 1000, till Medicinaregatan 5, plan 1000. Pågående arbete kan medföra ökat buller i form av stomljud.
Ombyggnationen beräknas pågå t.o.m. januari månad 2020. Ombyggnationen innebär ljudstörningar.
Tider i vecka 7 som kan innebära utökat buller (stomljud) är:
- 10/2 Mån 07:00-08:00
- 11/2 Tis 07:00-08:00
- 12/2 Ons 07:00-09:00, 12:00-13:00
- 13/2 Tors 07:00-09:00, 11:00-13:00
- 14/2 Fred 07:00-08:00
Här kan du se en karta över ombyggnation CCI: https://gubox.box.com/s/6s3uohqnpk0jtzum6fjorn45b338hawl
Paviljonger vid Lundberglaboratoriet
Det mesta är klart och förbindelsegången mellan paviljongerna och huset är på plats. Vissa kompletterande arbete återstår dock. Ett exempel på det är dörrautomatiken.
Företaget som levererar labbinredning till paviljongerna kommer att vara på plats och börjar förbereda för leveranserna.
Lundberglaboratoriet
Arbetet med ventilationsenheterna på taket är färdigt.
På plan 3-4 i huset sker kompletteringar av installationer. Sedan påbörjas förberedelser inför leveranserna av labbinredning. Utrustningen kommer att tas in i huset antingen via lastbryggan eller i hissarna. Om det blir via hissarna så kan det skapa trängsel för de som behöver åka hiss, under de tider som leveranserna sker.
Längre fram kommer ombyggnation på plan 2 att starta, men det finns just nu ingen tidplan för det.
Nytt hus för naturvetenskap
Utlastningen av berget bakom EBM´s mediecentral färdigställs nu och transporterna återgår till tidigare nivå igen. En ny aktivitet för veckan är att en mindre grävmaskin kommer att schakta fram kablar utmed Nya Forskens fasad. Att schakta fram kablar är ett mycket försiktigt arbete som sker dels med maskin, men också ren handgrävning.
Sprängning för veckan sker tisdag och torsdag kl 12.30 med reservtid kl 15.00.
I Medarbetarportalen hittar du mer information om byggprojekt på Medicinareberget: https://medarbetarportalen.gu.se/sahlgrenskaakademin/byggprojektmedicinareberget/
