BYGGINFORMATION. Akademiliv ger här en översikt över de byggarktiviteter som de närmsta veckorna kan påverka dig på olika platser på Medicinareberget, inte bara där sprängning sker. I december och januari pågår arbete i Medicinarelängan som under vissa tider kan medföra utökat buller. Torsdag 12 december kan reservtiden klockan 15 komma att nyttjas för att spränga några stenblock. Vecka 52 och 1 tar markarbetet för den ntaurvetenskapliga byggnaden juledigt. Om du har frågor om byggaktiviteterna får du gärna mejla till medicinareberget@gu.se.
VECKA 49, 2– 6 december.
Medicinareberget
LUNDBERGLABORATORIET
Arbetet med att byta ut ventilationsenheter på taket på Lundberglabb fortgår. Kranen som tidigare stod i gången mellan Medicinarelängan och Lundberglabb är nu borta men kommer att återkomma ytterligare vid något tillfälle ev. i december.
MEDICINARELÄNGAN NEDRE PLAN
På nedre plan i Medicinarelängan pågår ombyggnation för att förbereda för anslutningen av det nya huset för naturvetenskapliga fakulteten och för att ställa iordning ersättningslokaler för Center for Cellular Imaging, CCI, som flyttar från Medicinaregatan 7A, plan 1000, till Medicinaregatan 5, plan 1000. Pågående arbete kan medföra ökat buller i form av stomljud. Utöver arbetet som anges vecka för vecka här sker arbete med ventilationen under helgen 7/12-8/12. Ombyggnationen beräknas pågå t.o.m. januari månad 2020.
Tider i vecka 49 som kan innebära utökat buller (stomljud) är:
- 2/12 måndag 07:00-08:00, 11:30-12:30
- 3/12 tisdag 07:00-10:00, 12:00-14:00
- 4/12 onsdag 07:00-09:00, 12:00-14:00
- 5/12 torsdag 07:00-08:00, 12:00-14:00
- 6/12 fredag 07:00-09:00, 12:00-13:00
Se även karta över ombyggnation i Medicinarelängan här.
PAVILJONGER VID LUNDBERGLABORATORIET
Paviljonger utgör en del av de ersättningslokaler som behövs för vissa andra verksamheter som flyttar ut ur Medicinarelängan. Paviljongerna på parkeringsplatsen bakom Lundberg labb är nu monterade. Installationer och inredning pågår nu samt bygget av förbindelsegång mellan paviljonger och hus. Mobilkranen tas bort under vecka 49.
Nytt hus för naturvetenskap
Efter att ha sprängt några gånger längs med Nya Forsken kommer denna och kommande vecka innebära att bergmaterial längs med Nya Forsken kommer att lastas ut.
Förstärkningsarbeten på bergväggen fortsätter med både grävmaskinen och montage av bultar.
En salva skjuts i toppen på byggvägen som ligger utanför änden av Nya Forsken.
Parallellt pågår förberedelser med avtäckning och borrning vid EBM:s mediecentral där stora delar av december månads sprängning kommer koncentreras.
Veckans sprängning sker tisdag och torsdag klockan 12.30 som vanligt med reservtider klockan 15.00 samma dagar.
VECKA 50, 9 – 13 december.
Medicinareberget
LUNDBERGLABORATORIET
Arbetet med att byta ut ventilationsenheter på taket på Lundberglabb fortgår. Kranen som tidigare stod i gången mellan Medicinarelängan och Lundberglabb är nu borta men kommer att återkomma ytterligare vid något tillfälle, eventuellt i december.
MEDICINARELÄNGAN NEDRE PLAN
På nedre plan i Medicinarelängan pågår ombyggnation för att förbereda för anslutningen av det nya huset för naturvetenskapliga fakulteten och för att ställa iordning ersättningslokaler för Center for Cellular Imaging, CCI flyttar från Medicinaregatan 7A, plan 1000, till Medicinaregatan 5, plan 1000. Pågående arbete kan medföra ökat buller i form av stomljud. Ombyggnationen beräknas pågå till och med januari månad 2020.
Ombyggnationen innebär ljudstörningar. Tider i vecka 50 som kan innebära utökat buller (stomljud) är:
- 9/12 måndag 07:00-12:00
- 10/12 tisdag 07:00-10:00
- 11/12 onsdag 07:00-12:00
- 12/12 torsdag 07:00-08:00, 11:00-13:00
- 13/12 fredag 07:00-09:00, 12:00-14:00
Se även karta över ombyggnation i Medicinarelängan här.
PAVILJONGER VID LUNDBERGLABORATORIET
Paviljonger utgör en del av de ersättningslokaler som behövs för vissa andra verksamheter som flyttar ut ur Medicinarelängan. Paviljongerna på parkeringsplatsen bakom Lundberg labb är nu monterade. Installationer och inredning pågår nu samt bygget av förbindelsegång mellan paviljonger och hus.
Nytt hus för naturvetenskap
Utlastning av bergmaterial fortsätter längs med Nya Forskens byggnad och för de som sitter närmast kommer det synas tydligt hur nivån sänks.
Veckans sprängningsarbete koncentreras runt EBM:s mediecentral, med avtäckning, blåsning och borrning av ytorna.
Under veckan sker även en del förberedelser inför att produktionen tar julledigt vecka 52 och vecka 1.
Sprängning sker tisdag och torsdag klockan 12.30 som vanligt, med reservtider klockan 15.00 samma dagar. På torsdagen kan reservtiden komma att nyttjas för att spränga några stenblock för att göra det möjligt att lasta ut dem. Även denna sprängning föregås av ljudsignal precis som övriga sprängningar.
VECKA 51, 16 – 20 december.
Medicinareberget
LUNDBERGLABORATORIET
Arbetet med att byta ut ventilationsenheter på taket på Lundberglabb fortgår. Kranen som tidigare stod i gången mellan Medicinarelängan och Lundberglabb är nu borta men kommer att återkomma ytterligare vid något tillfälle, eventuellt i december.
MEDICINARELÄNGAN NEDRE PLAN
På nedre plan i Medicinarelängan pågår ombyggnation för att förbereda för anslutningen av det nya huset för naturvetenskapliga fakulteten och för att ställa iordning ersättningslokaler för Center for Cellular Imaging, CCI som flyttar från Medicinaregatan 7A, plan 1000, till Medicinaregatan 5, plan 1000. Pågående arbete kan medföra ökat buller i form av stomljud.
Ombyggnationen beräknas pågå till och med januari månad 2020.
Ombyggnationen innebär ljudstörningar. Tider i vecka 50 som kan innebära utökat buller (stomljud) är:
- 16/12 måndag 07:00-08:00, 11:00-12:00
- 17/12 tisdag 07:00-09:00, 12:00-14:00
- 18/12 onsdag 07:00-08:00, 11:00-12:00
- 19/12 torsdag 07:00-11:00
- 20/12 fredag 07:00-09:00, 12:00-14:00
Se även karta över ombyggnation i Medicinarelängan här.
PAVILJONGER VID LUNDBERGLABORATORIET
Paviljonger har ställts upp på parkeringen bakom Lundberglaboratoriet. De utgör en del av de ersättningslokaler som behövs för vissa andra verksamheter som flyttar ut ur Medicinarelängan. Paviljongerna på parkeringsplatsen bakom Lundberglaboratoriet är nu monterade. Installationer och inredning pågår nu samt bygget av förbindelsegång mellan paviljonger och hus
Nytt hus för naturvetenskap

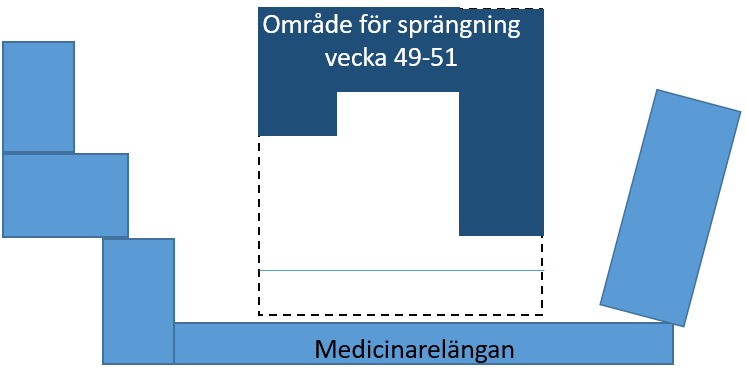

Veckan innebär fortsatt arbete på tredje pallnivån med borrning och sprängning på den del av berget som ligger närmst EBM:s mediecentral.
Bortsett från delen närmast Medicinarelängan så går produktionen mot en avslutning av den tredje pallnivån, den som sträcker sig ner till marknivån på runt omkringliggande ytor. Efter juluppehållet påbörjas sprängning på den fjärde nivån som skapar plats för källarplan för den byggnad som byggs för Naturveteksapliga fakulteten.
Veckans sprängningar sker tisdag och torsdag klockan 12.30 med reservtider klockan 15.00 samma dagar.
I Medarbetarportalen hittar du mer information om byggprojekt på Medicinareberget: https://medarbetarportalen.gu.se/sahlgrenskaakademin/byggprojektmedicinareberget/
