BYGGINFORMATION. Här kan du läsa information om både nybyggnationen för Naturvetenskapliga fakulteten och ombyggnationer på Medicinareberget för veckorna 45 till 47. Vecka 46 (11-15 november) kommer att bli en händelserik vecka på Medicinareberget. Torsdag 14 november kan reservtiden kl 15.00 komma att nyttjas.
Om du har frågor om byggaktiviteterna får du gärna mejla till medicinareberget@gu.se.
VECKA 45, 4 – 8 november.
Medicinareberget
Som tidigare informerats fortgår ombyggnation i Medicinarelängan (Medicinaregatan 7) plan 1000 och i Lundberglabb. Byggnadsarbetena förbereder för flytt av Centre for cellular Imaging, CCI, som är en del av Core Facilities, och för Biomedicins forskargrupper. Arbetet kommer att pågå fram till jul. Under tiden kommer vissa lokaler att vara avstängda.
Nytt hus för naturvetenskap
En smidesentreprenör är nu på plats för att utföra arbeten på EBM:s mediecentral. Arbetet involverar ett antal lyft med kranbil, men håller sig inom byggområdet och kommer inte påverka verksamheten runtomkring. Arbetet med att borra och spränga för den tredje och största pallen fortsätter enligt plan. Under ett antal veckor framåt kommer lastbilarna med bergmaterial köra både in och ut genom den norra grinden nedanför EBM.

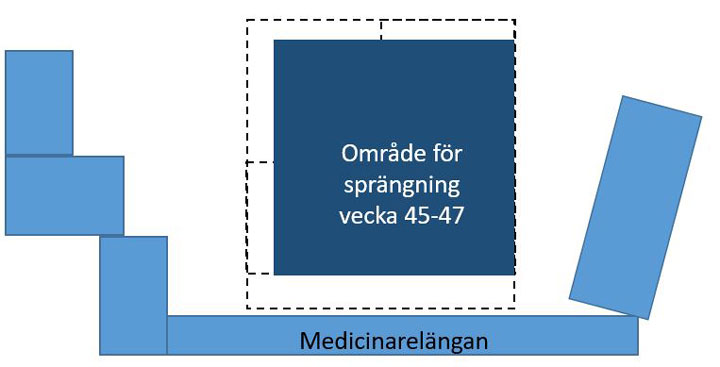

Denna vecka är det sprängning i vanlig ordning tisdag och torsdag kl 12.30 med reservtider kl 15.00 samma dagar.
VECKA 46, 11 – 15 november.
Medicinareberget
Vecka 46 kommer att bli en händelserik vecka på Medicinareberget. Först och främst kommer paviljonger levereras och ställas upp på parkeringsplatsen bakom Lundberglabb. Detta kommer att ha en stor inverkan på tillgängligheten i flera delar av Medicinareberget. På vissa platser kommer körfält för bilar och trottoar längs Medicinaregatan att stängas. Denna karta ger dig mer detaljerad information: https://gubox.box.com/s/ldy8nt2r26we94948pax00t7hrid7q8l.
Dessutom kommer några gamla ventilationsenheter på femte våningen i Lundberglabb att monteras ned. De kommer att lyftas av taket så därför behöver en mobil lyftkran användas. Under rivningsarbetet och monteringen av nya enheter, ett arbete som tar minst tre arbetsdagar, kommer gångvägen norr om Lundberglabb att vara stängd. Alla ombeds i stället använda vägen inne i huset under avstängningen. Här kan du se en karta med mer detaljerad information: https://gubox.box.com/s/e2r64jnxhfxplvcl38mvc9802sxcf6ad
Den här aktiviteten kommer att upprepas vecka 48 (25–29 november) och även vecka 2 och 4 nästa år. Vi återkommer med information inför dessa tillfällen.
Nytt hus för naturvetenskap
Parallellt med att arbetet med den tredje nivån pågår planering för den fjärde och sista nivån.
Det är nu viktigt att designen för husets botten med olika nivåskillnader blir klar så att produktionsgänget borrar och spränger därefter. Både borrigg och grävmaskiner använder så kallad maskinstyrning där en 3D modell läggs in i maskinerna. Ett tätt samarbete mellan teamet som ritar och de som utför är receptet för framgång.
Veckans sprängningar sker tisdag och torsdag kl 12.30 med reservtid kl 15.00 samma dagar. På torsdagen kan reservtiden kl 15.00 komma att nyttjas för att dela på några större block så att de går att lasta på bil.
VECKA 47, 18 – 22 november.
Medicinareberget
Ombyggnation pågår i Medicinarelängan och i Lundberglabb enligt tidigare information. I dagsläget inget nytt att informera om.
Nytt hus för naturvetenskap
Smidesentreprenören lämnar arbetsplatsen efter arbetet med EBM:s mediecentral. I övrigt ser veckan ut som föregående med borrning och sprängning samt en del arbete med skrotning och förstärkning av bergväggen. Fortsatt både in- och utkörning endast via grinden som ligger nedanför EBM. Sprängning sker tisdag och torsdag kl 12.30 med reservtid kl 15.00 samma dagar.
