BYGGINFORMATION. Akademiliv ger här information om byggnationen av Natrium på Medicinareberget och det forskridande arbetet inom Sahlgrenska Life. Informationen gäller för perioden vecka 23 – 32 (7 juni – 13 augusti).
- Den löpande informationen om byggnationer på Medicinareberget tar nu sommaruppehåll. Infromationen distribueras vanligtvis med särskilda utskick och i Akademiliv var fjärde vecka. Höstens nyhetsbrev skickas ut 16 augusti, 13 september, 11 oktober, 8 november och 6 december.
- Det finns också en powerpointpresentation som sammafattar projekten och uppdateras några gånger per år. Den är avsedd att användas i möten med medarbetare och nås via en sida på Medarbetarportalen. Den senaste versionen hittar du här.
- Om du har frågor om byggaktiviteterna får du gärna mejla till medicinareberget@gu.se.
- I texten kan det finnas referenser till gatuadresser. En uppdaterad karta finns tillgänglig som PDF-fil på Campusservice Medicinarebergets sida på Medarbetarportalen via länk här.
Natrium – nytt hus för Naturvetenskapliga fakulteten
I Medicinarelängan
På nedre plan i Medicinarelängan kommer det att pågå installationsarbeten under sommaren. Parallellt fortsätter uppbyggnaden av innerväggar som sedan målas.
På entréplan är det stort fokus på kabeldragning och montage av radiatorer. Vägguppbyggnaden fortsätter även här och följs av målning.
Entré 7b stängs innan midsommar. För att bibehålla utrymningsmöjligheten i händelse av brand så kommer dörrpartiet att flyttas ett par meter i sidled, en åtgärd för att lösa utrymningen fram till den nya entrén är klar. Området framför entré 7b kommer att hägnas in med byggstaket och en grävmaskin kommer schakta av ytan och göra iordning marken inför kommande betongarbeten.
Längs med sidorna på Medicinarelängan har en ställning monterats för den takrenovering som just har påbörjats.
På byggplatsen

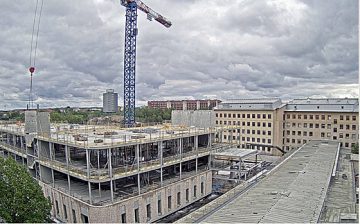

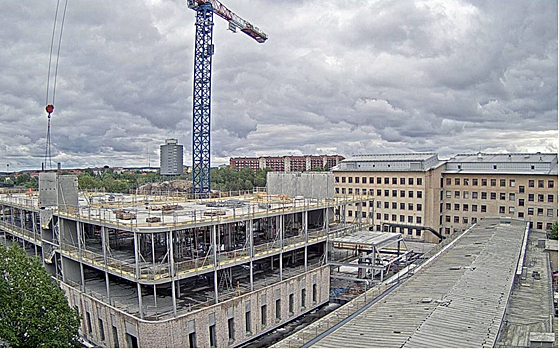

Stommen för den första husdelen har nu passerat våning 5 och fortsätter uppåt under juni och juli. I augusti når full höjd för den första husdelen och påbörjar sedan montaget av husdel 2.
Fasaden består av prefabricerade moduler av glas och plåt. Montaget börjar så snart stommen är uppe.
Runt om huset pågår arbeten med återfyllning och en hel del installationer under mark. Mot EBM’s gård växer de färdiga nivåskillnaderna fram med hjälp av stödmurar längs med huskroppen.
I källaren muras väggar, monteras rör, ventilationskanaler och sprinklerrör. Ett prioriterat utrymme i husets källare är teknikrummen. Det blivande herbariet har fått räls monterade för kompaktarkivet.
Under vecka 23 startar de invändiga arbetena på plan 3. Det innebär även intransport av material såsom reglar, skivmaterial och alla möjliga rörtyper. Sedan några veckor tillbaka finns en bygghiss för att ta sig uppåt i huset. Den är placerad i mitten av huset i det blivande atriet. Innan semestern monteras ytterligare två bygghissar som placeras på hussidan som vetter mot EBM-gården.
Byggprojektet kommer att ha verksamhet under hela sommarperioden, om än med reducerad styrka.
Montaget av prefabstommen fortsätter, vilket innebär fortsatta transporter av byggelement samt att tornkranen rör på sig.
Under semestern är det samma arbetstider som tidigare, för montagets del mellan 07-19.
Sahlgrenska Life – för framtidens forskning och vård
Programöversynen för hus 2 & 3 förlängs men utan att sluttiden påverkas
Programöversynen för Sahlgrenska Life hus 2 och 3 har pågått en tid. Vid GU:s styrgruppsmöte för hus 2 och 3 i slutet av maj framkom att det skulle bli svårt att slutföra den till 1 juli, enligt avtalet med fastighetsägaren Vitartes och VGR. Nu har GU, VGR och Vitartes genom sina ombud enats om att förlänga tiden till 1 oktober.
Beslutet gör det möjligt för arbetsgrupperna tillsammans med arkitekterna att hinna med fler möten fram till 3 september för att slutföra programöversynen. Undantaget är arbetsgruppen för translationella kluster. Den behöver koordinering med hus 1 och får därför tid på sig fram till och med oktober.
Det som sker under programöversynen är att verksamheterna placeras in i huset utifrån deras behov av ytor och behoven av samband verksamheterna emellan. Därefter följer systemhandlingsskedet. Då förfinas projektet med ytterligare bearbetning av lokalerna. Det kan då handla om alltifrån var rum ska placeras till hur de ska inredas.
I den nya tidplanen minimeras tids- och kostnadskonsekvenser. Förlängningen innebär att efterföljande systemhandlingsskede senareläggs med 1 månad. Sluttiden för projektet påverkas inte. I stället är det framförallt beslutsprocesser som har setts över och kortats ner. Den tillkommande kostnaden för förlängningen tas av parterna inom budgeten för tidigare tecknat avtal.
Samtidigt hos de andra parterna
Regionstyrelsen för Västra Götaland har nu tagit formellt beslut om fortsatt genomförandeplanering av hus 1 efter att i januari i år återremitterat ärendet för att förtydliga finanisiering och driftskostnader kopplat till Sahlgrenska Life samt evakueringslösningar i samband med byggnationen.
Göteborgs stads detaljplanprocess pågår och granskningsperioden har nyligen avslutats. Läs mer på Göteborgs stads webb.
- I Medarbetarportalen hittar du mer information om byggprojekt på Medicinareberget: https://medarbetarportalen.gu.se/sahlgrenskaakademin/byggprojektmedicinareberget/
AV: HELEN EASTERLING
