BYGGINFORMATION. Akademiliv ger här information om byggnation av Natrium på Medicinareberget för perioden vecka 51-02 (14 december – 15 januari).
Den löpande informationen om byggnationer på Medicinareberget distribueras med särskilda utskick och i Akademiliv var fjärde vecka. Terminens sista bygginformation kommer måndag 14 december.
Utifrån spridningen av covid-19 är det just nu ingen påverkan på framdriften av Natriumprojektet, men Göteborgs universitet och Akademiska Hus följer utvecklingen noga och gör anpassningar vid behov. Om du har frågor om byggaktiviteterna får du gärna mejla till medicinareberget@gu.se.
I texten kan det finnas referenser till gatuadresser. En uppdaterad karta finns tillgänglig som PDF-fil på Campusservice Medicinarebergets sida på Medarbetarportalen via länk här.
BYGGINFORMATION. Akademiliv ger här information om byggnation av Natrium på Medicinareberget för perioden vecka 47-50 (16 november – 11 december).
Den löpande informationen om byggnationer på Medicinareberget distribueras med särskilda utskick och i Akademiliv var fjärde vecka. Så långt som informationsutskicken är planerade kommer du att få dessa utskick med information 18 januari, 15 februari, 15 mars, 12 april, 10 maj, 7 juni och 16 augusti.
Utifrån spridningen av covid-19 är det just nu ingen påverkan på framdriften av Natriumprojektet, men Göteborgs universitet och Akademiska Hus följer utvecklingen noga och gör anpassningar vid behov. Om du har frågor om byggaktiviteterna får du gärna mejla till medicinareberget@gu.se.
I texten kan det finnas referenser till gatuadresser. En uppdaterad karta finns tillgänglig som PDF-fil på Campusservice Medicinarebergets sida på Medarbetarportalen via länk här.
Arbeten utanför byggområdet
Under perioden kommer avspärrningen av Medicinaregatan att vara kvar. Anslutningsarbeten återstår fortfarande och felsökning av belysning pågår.
Arbeten på byggplatsen

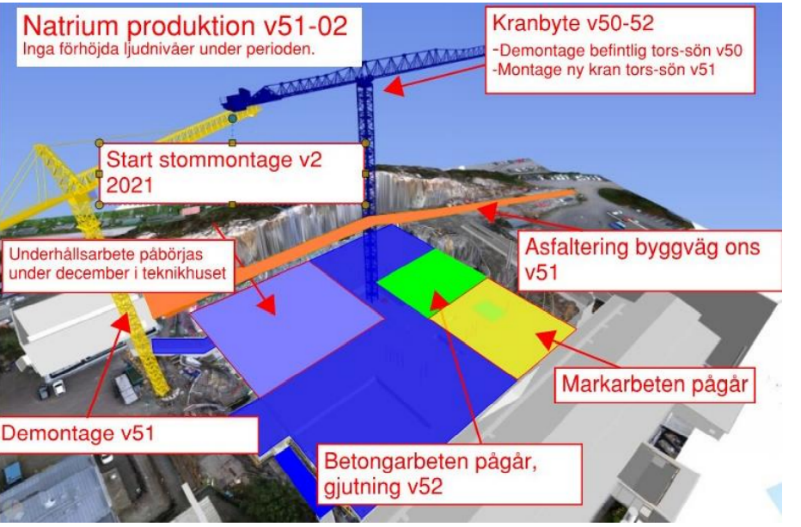

Vecka 50 uppnåddes en viktig milstolpe då den sista kritiska delen av bottenplattan blev klar inför starten av stomresningen. Montaget inleds i januari 2021. Den mörkblåa ytan i illustrationen visar den färdiggjutna ytan.
Den gröna ytan visar området där gjutning av källare för fläktrum kommer att ske under julveckan. Den gula ytan visar ett område där markarbete pågår och betongarbeten startar efter årsskiftet.
Asfaltering av byggvägen (orange) kommer att göras för att få en trevligare miljö och för att få det fräscht och snyggt kring bygget. Asfalteringen kommer att innebära något fler transporter i området.
Arbeten kommer att påbörjas vid teknikhuset under december. Byggnadsställningar kommer att byggas upp på utsidan, mot EBM-gården.

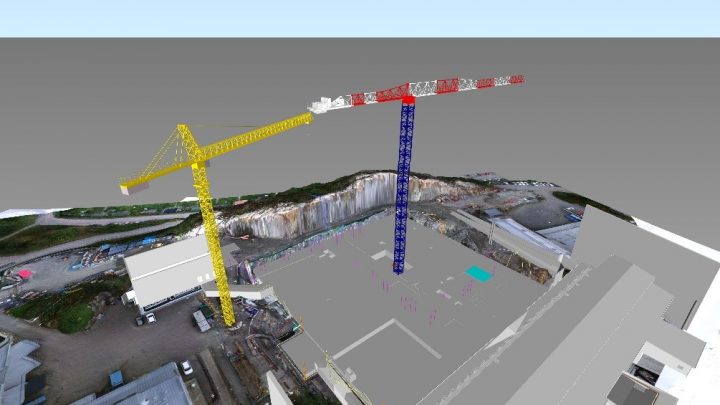

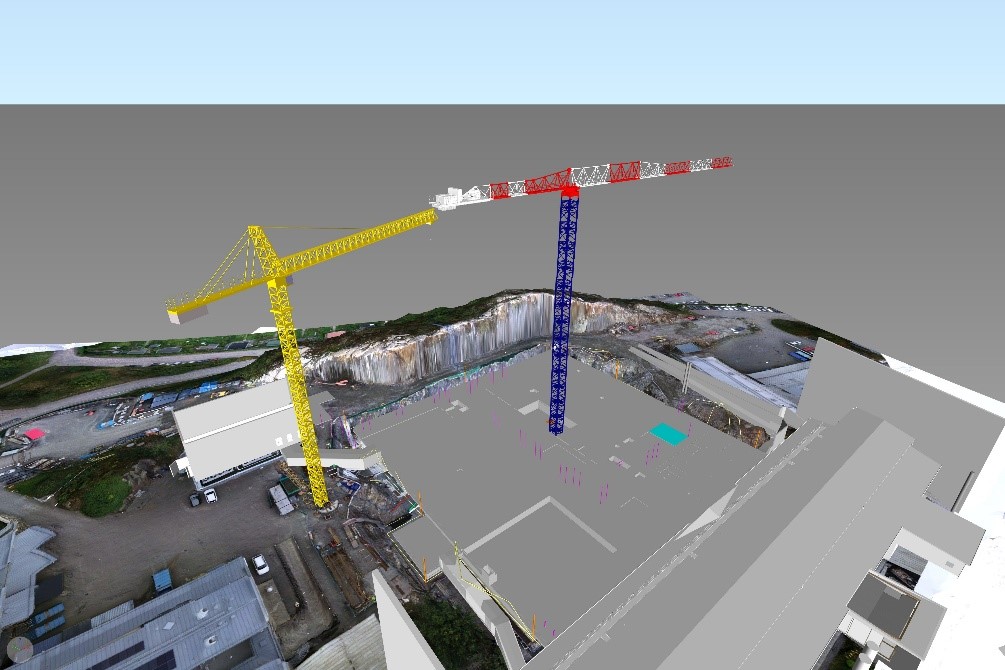

Under vecka 50 kommer den gula kranen att demonteras och den blå kranen kommer att bytas ut till en större kran med hjälp av en mobilkran, under två olika tillfällen. Den nya röd/vit/blå-färgade kranen monteras v51, torsdag-söndag och blir klar för drift i början av vecka 52.
I Medicinarelängan
I Medicinarelängan pågår sanering på nedre plan. På entréplan fortsätter golvarbeten, rivning samt håltagning. Arbetet fortsätter i mindre omfattning under mellandagarna och är inte helt stängt.
Skanskas byggteam och Akademiska Hus tackar för gott samarbete och önskar ett God Jul och Gott Nytt År 2021!
- I Medarbetarportalen hittar du mer information om byggprojekt på Medicinareberget: https://medarbetarportalen.gu.se/sahlgrenskaakademin/byggprojektmedicinareberget/
